Рыбницкий филиал “Тирастеплоэнерго” продолжает выполнение инвестиционной программы

В рамках выполнения работ по реализации инвестиционной программы МГУП «Тирастеплоэнерго» в 2019 году рыбницким филиалом продолжаются работы по замене участков магистральных трубопроводов тепловой сети в районе пересечений ул. Мичурина-Ленина и ул. Мичурина-Гвардейская г. Рыбница.

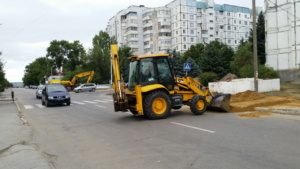

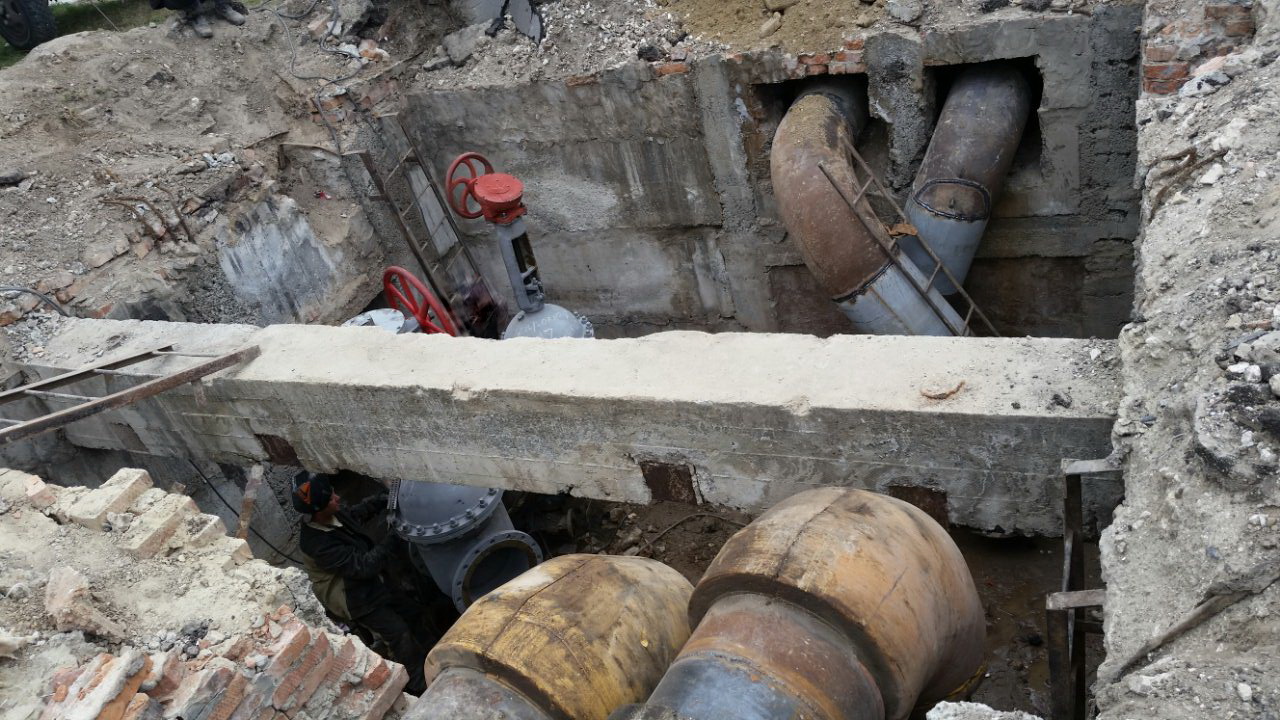

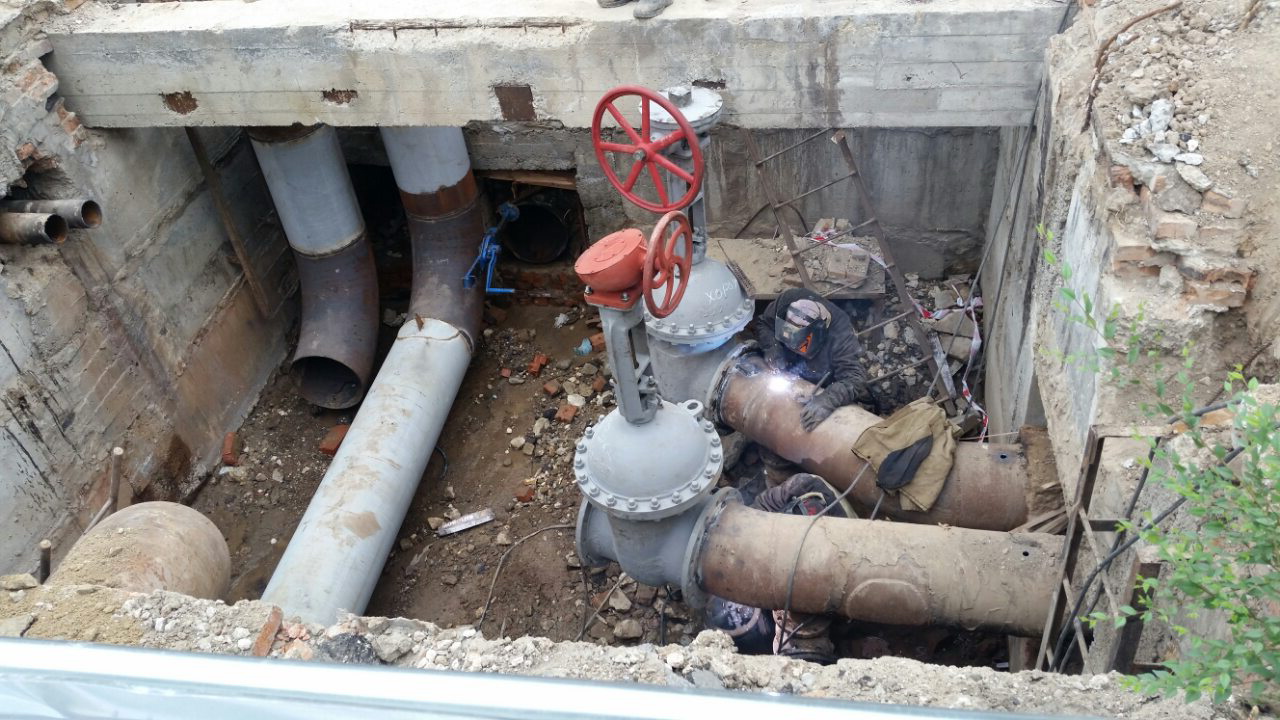

На текущий момент заменено около 180 пм трубопроводов теплоснабжения в ППМ изоляции Ду 500 от 2К-3 в сторону 2К-4 и от 2К-10 в сторону 2К-11 по ул. Мичурина. Начаты работы по замене запорной арматуры Ду 400 в тепловой камере 2К-11.

Также в рамках инвестиционной программы 2019 г. продолжаются работы в парковой зоне. На текущий момент производится замена запорной арматуры Ду 400 в камере 1К-23 в районе здания городской администрации.
